APS系统能优化库存管理,你造吗?
物料情况是一直都是困扰企业生产的关键因素之一,有些物料的采购提前期很长。供应商的物料供应,常常不能满足企业的生产需求。生产一个产品如果需要100种物料,只要欠一种就不能生产,其它99种料都占用库存和资金。所以,产品订单的物料不能在相近时间齐套、齐料,就会导致仓库爆满,大量占用资金,还有就是因欠料不能按时生产和交货,引发客户不满,甚至投诉。
欠料问题也造成产线生产效率降低,急单因欠料不能生产,只好先做不急的单。材料一到,需要紧急切换,造成产线工时浪费,WIP延长。如果企业为了避免欠料的发生,维持过高的安全库存水平,材料提前很久就买回来,一方面占用库存资金,增加仓库成本。另一方面,因客户订单在不断变化,过早采购有可能造成呆料,不得不报废,也造成资金损失。
APS生产排程系统能帮助企业优化库存管理:

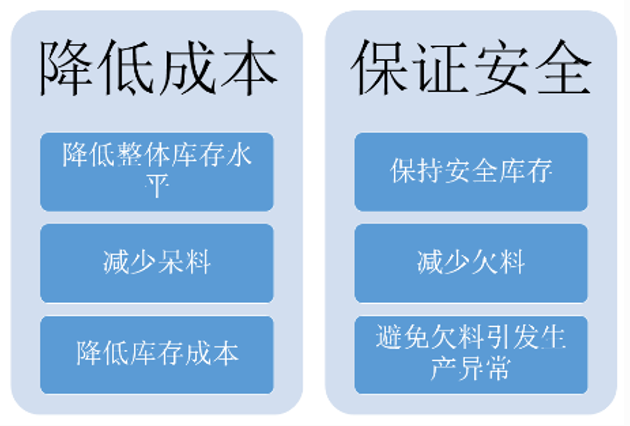

库存优化需要从两个方面入手:
怎样才能同时满足以上两个方面,维持一个合理、安全的库存水平?答案是准时生产、准时采购。怎样才能做到准时生产,准时采购?准确的长期生产计划优化采购物料库存管理水平
最关键的因素是长期生产计划的准确性。我们以按订单生产的企业为例。目前普遍采用的物料采购策略是MRP,即按客户订单和生产计划的需求,考虑物料的采购提前期,下达采购订单,让物料在需要的时间交货。
因为有些物料的采购提前期长达数月,供应商接单后再安排生产。在没有APS辅助的情况下,企业无法排出准确的长期生产计划,ERP只是根据订单交期产生物料采购订单。而ERP在确定订单交期时,并没有按照设备产能进行详细规划,而是假设产能无限,这样必然导致计划时间不准确。
只有计划准确,才能产生准确的采购计划,降低无效库存,减少欠料,从而提升准时交货率。而要制定准确的长期生产计划,需要APS高级计划排程系统的支持,靠人工是无法达到的。
APS中的长期排程,可以进行未来1-6个月的生产排程。从理论上,短期排程与长期计划并无根本差异。长期排程主要的困难在于优化时间,APS长期排程使用一种快速简化算法,排程结果与完全优化算法,在订单生产时间上基本一致,只有设备选择有差异。

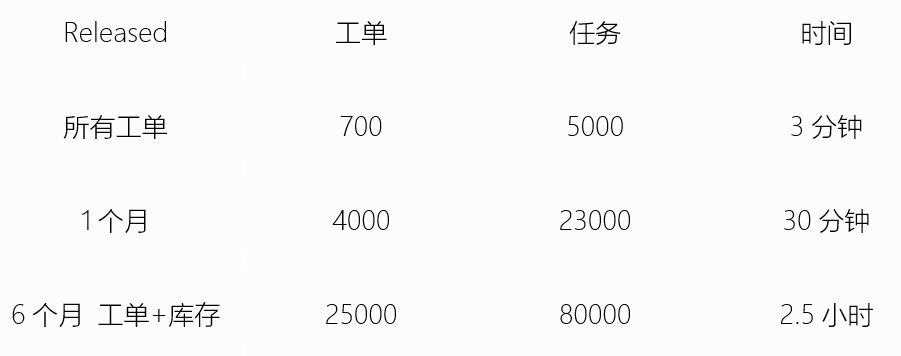

排程速度:
APS系统优化零部件库存管理
原则上,零部件的生产应该遵照成品组装计划安排。但是实际上,因为零部件的生产会提前于总装,经常有不能齐套的情况发生。造成零部件库存过高或呆料的原因很多,主要包括几条:
1、总装因欠料发生计划变更。本来安排要装配的产品,因欠料临时延期,但是该订单的半成品已经生产了。后面的工单被提前,但是半成品的生产没有完成,又不能进行组装。多次修改计划,造成混乱。
APS中的按库存约束排程可以完全避免这种情况发生。组装工序的生产计划依据在库与在途库存约束制定,所有订单均排在齐料时间之后,因此不会发生因欠料临时延后的问题。半成品的库存和未来几天的产出计划也作为总装排程中的约束条件,协同排程,避免了计划的频繁修改。
2、前后工序缓冲时间过长,工单整体生产周期太长,应对变化的能力变弱。
3、零部件生产提前时间越长,组装段计划发生变化的可能越大。
4、工序之间延迟时间与在制品数量是成正比的。 半成品大量堆积在车间内,易造成混乱也容易发生损坏。
导入APS系统,首要的变化就是工序之间的缓冲时间大大缩短。在人工排程方式下,因为计划修改困难,计划员通过延长工序间缓冲时间的方式简化计算,一般都至少维持一个班次(12小时)的延迟。在导入APS后,工序之间的延迟时间缩短到2-4小时,生产周期整体缩短。使用APS排程后,半成品生产一个工序完成后很快就转移到下一个工序,停留在车间产线边的数量和时间大大减少。同时,半成品生产与成品组装之间的时间间隔也很短,成品订单变更的概率大大降低。
5、半成品车间生产多余的库存。使用量大的零部件会生产安全库存。但是,安全库存的生产应该严格管理,不能凭借员工个人经验。安全库存应考虑零部件平均消耗速度、未来订单等多种因素,经过严格计算后,正式生成库存生产计划,不能凭经验决定。APS的需求管理模块,对安全库存订单的管理提供了解决方案。
在中国制造业产业发展大潮中,APS生产排程系统软件供应商能够成功,成长,壮大的基础也正是由于APS产品和服务具有高度的复制使用度,进而实现大规模交付。安达发APS智能优化排程系统,国内业界优秀的智能排程引擎,为企业实现精细化生产计划、物料计划、提供了最基础最核心的保障。二十年磨砺,上百家大中型企业成功应用经验,安达发把真正的优化排程做到了极致。安达发既能为不同行业的不同用户订制所需,又是基于一定的平台实现在市场上的批量交付。大批中国制造业企业无不生存在快速变化的市场中,其整个生产、采购、物流、销售无不处于随时进行的调整中,精细管理、敏捷经营的理念的贯彻实行,必将为企业创造最大的价值。
